回轉窯砂漿墩的制作屬于回轉窯安裝前的場地準備工作,等到制作好之后,場地工作就已經基本結束,接下來考慮的就是回轉窯安裝的準備工作了。本文主要講述安裝在回轉窯運轉中的砂漿墩的制備過程需要注意的問題。

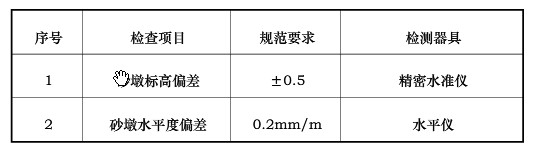

應用在回轉窯的砂漿墩在制作以前,需要對基礎上砂堆所處的位置進行鏟麻面處理,具體的為深度為20毫米且需要清掃干凈。在此頂面上,還要在安裝沙墩墊鐵的地方利用墨線將輪廓勾勒出來同時進行鏟出麻面的作業,深度約在10-30毫米左右,需要對回轉窯的砂漿墩具體標高還有水平度實施詳細的測量,其結果必須和規定相對應。如圖:
回轉窯中所應用的沙墩在制成后,需要保養2-3天,特別是澆水保養。沙墩的標高之間所存在的誤差一般控制在-1-0毫米,墊鐵的水平度則為0.2毫米/米,并分別用水準儀及水平儀進行測量,具體的沙墩制作需要按照回轉窯煅燒所規定的標準進行制造。在對沙墩進行養護的過程中,所進行的灑水操作,一般是當其強度滿足75%以上就可以進行吊裝。但是在進行吊裝之前,需要對回轉窯相關地腳螺栓進行再次檢查,檢查與螺栓有關的各個尺寸是否有變化等,除此之外還要對已經在預制的墊鐵其體表進行打磨和除銹處理,這些都是要提前較少一天進行的,這都是為了使其和柱腳板底面有較好的摩擦接觸,待一切都準備妥當后就可以進行相應的回轉窯其他相關操作了。
眾所周知,回轉窯設備屬于大型工業生產設備,需要較嚴格的技術做指導,用戶從購買回轉窯到生產開始的整個過程要嚴格遵守豫暉公司工程技術指標,豫暉公司有對用戶免費指導安裝并培訓技術人員的義務。
